При выборе Wi-Fi для склада легко сравнить две спецификации: количество точек доступа, стоимость коммутаторов, лицензий и монтажа. Сложнее оценить, сколько сеть будет стоить после запуска и как её работа повлияет на приёмку, комплектацию и отгрузку.
Для организации, чей товар хранится на складе площадью от 10–15 тысяч м², этот вопрос выходит за пределы ИТ-бюджета. Если сотрудники постоянно работают с WMS через терминалы сбора данных, качество связи становится одним из условий производительности склада. Небольшая задержка, повторённая тысячи раз за смену, может оказаться заметнее редкого полного отключения.
Стоимость Wi-Fi для склада состоит из первоначальных работ и оборудования, последующей эксплуатации и изменений. Влияние задержек на складские операции оценивают отдельно. Ниже — способ сравнить эти затраты и условный расчёт, показывающий, как доли секунды складываются в рабочие часы.
Что входит в первоначальную стоимость Wi-Fi
Первоначальные вложения обычно включают обследование, проектирование, оборудование, кабельную инфраструктуру, монтаж, настройку и испытания. Здесь и далее мы рассматриваем управленческое сравнение затрат: состав бухгалтерских CapEx и OpEx конкретная организация определяет по своим правилам.
У профессионального решения начальный бюджет может быть существенно выше. Но сама по себе высокая цена ещё не объясняет его ценность. За разницу в стоимости заказчик должен получить конкретные работы и возможности.
Иногда проектирование, наоборот, сокращает первоначальную смету: позволяет отказаться от лишних ТД или сохранить пригодную инфраструктуру. Мы стремимся вложить бюджет в то, что поддерживает работу склада и снижает затраты на сопровождение. Поэтому оцениваем вместе первоначальные вложения, эксплуатацию и последствия сбоев для операций.
| Состав решения | Какую задачу он решает |
|---|---|
| Радиопланирование с проверкой исходных допущений | Позволяет выбрать размещение ТД и антенн под реальные зоны и оборудование |
| Рабочая документация | Передаёт монтажникам однозначное решение и порядок подключения |
| Подходящие ТД, антенны и проводная инфраструктура | Обеспечивают техническую основу для согласованных требований |
| Настройка и испытания с целевыми ТСД | Проверяют подключение, работу приложения и перемещение по рабочим маршрутам |
| Исполнительная документация и средства диагностики | Дают эксплуатации информацию для сопровождения сети |
| Согласованная поддержка | Определяет порядок действий и ответственность при инциденте |
Если в более дорогой смете просто другие артикулы, а проектирование, проверка и эксплуатация не проработаны, утверждать преимущество по стоимости владения рано. Для предметного сравнения сопоставьте состав проекта под ключ и отметьте, какие работы включены в каждое предложение.
Что входит в стоимость эксплуатации
После запуска появляются регулярные и внеплановые расходы. Часть видна в договорах: лицензии, техническая поддержка, обслуживание. Другая часть растворяется в рабочем времени ИТ-службы и повторных выездах.
Для сравнения предложений стоит собрать расходы на одинаковом горизонте, например на пять лет:
- подписки, лицензии и сервисные контракты с учётом продления;
- работу своей ИТ-службы и внешней поддержки;
- диагностику, выезды и доступ к оборудованию на высоте;
- запас оборудования и замену вышедших из строя устройств;
- обновления, изменение конфигурации и проверку совместимости;
- электроэнергию и обслуживание связанной инфраструктуры;
- изменения сети при перестановке стеллажей, расширении склада или замене ТСД.
Для каждой статьи расходов полезно указать основание: договорную цену, фактическую историю обращений или расчётное допущение. Это позволит отличить известную сумму от предположения.
Качественный проект может снизить объём переделок и диагностики. Удобные средства управления могут сократить время локализации инцидента. Но платные лицензии и сервис также увеличивают ежегодный бюджет. Их необходимо учитывать полностью, а экономию оценивать по конкретному сценарию эксплуатации.
Почему задержки WMS нужно считать отдельно
Расходы на поддержку сети и потери складского процесса связаны, но измеряются по-разному. Оплата выезда подрядчика — денежный расход. Время, которое комплектовщик провёл в ожидании ответа на ТСД, — потеря доступной производительности. Она не всегда превращается в такую же сумму денежных убытков.
Кроме того, медленный ответ WMS сам по себе не доказывает неисправность Wi-Fi. Причиной могут быть терминал, проводная сеть, сервер приложения или сочетание факторов. Чтобы включить задержку в обоснование модернизации Wi-Fi, нужно установить её связь с беспроводным участком.
Это задача совместного измерения: сопоставить время операции, место, устройство и состояние сети. Затем проверить, изменился ли результат после устранения выявленной причины при сопоставимой нагрузке.
Пример: во что складываются доли секунды
Покажем расчёт на условных цифрах.
Допустим, 120 сотрудников выполняют по 400 операций в день, в которых есть ожидание обмена с WMS. Предположим, измерения установили, что проблемы Wi-Fi добавляют в среднем 0,6 секунды к каждой такой операции. Ожидание мешает сотруднику продолжать работу и не совмещается с другим полезным действием.
Тогда суммарное дополнительное ожидание за день:
120 × 400 × 0,6 / 3 600 = 8 человеко-часов.
При 250 рабочих днях это 2 000 человеко-часов в год. Если для внутренней оценки принять полную стоимость рабочего часа 600 ₽, получим 1,2 млн ₽ стоимости занятого ожиданием времени.
Все числа в этом примере условные. Особенное значение имеет величина 0,6 секунды: её нельзя назначить по впечатлению сотрудников или заменить полной длительностью ответа WMS. Нужна оценка той части задержки, которая обусловлена Wi-Fi и которую предлагаемое решение способно устранить.

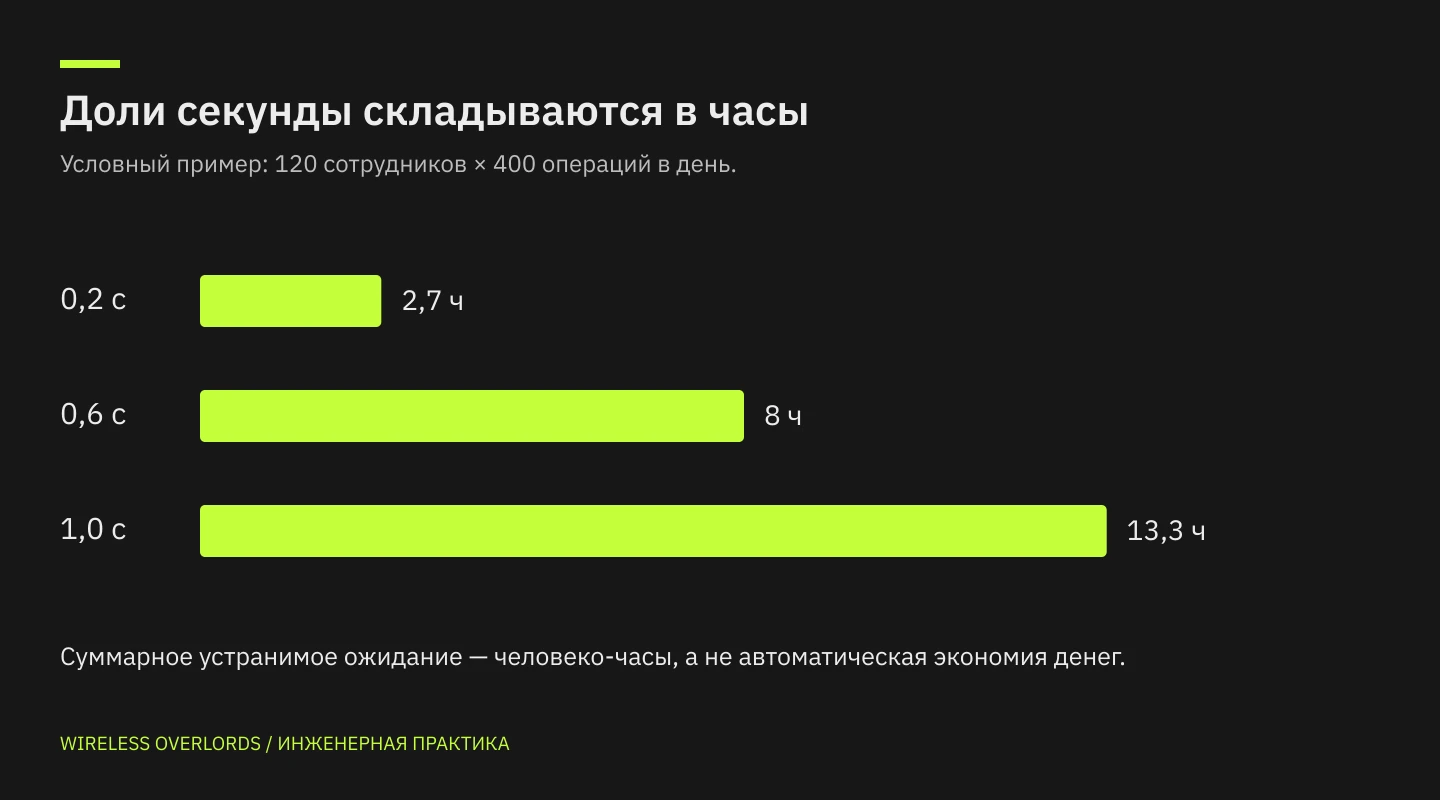

| Среднее устранимое ожидание на операцию | Суммарное время в день при тех же 120 сотрудниках и 400 операциях |
|---|---|
| 0,2 секунды | 2,7 человеко-часа |
| 0,6 секунды | 8 человеко-часов |
| 1 секунда | 13,3 человеко-часа |
Эта таблица показывает чувствительность расчёта к исходным данным. Она не означает, что после модернизации можно автоматически сократить штат или отгрузить дополнительные заказы на соответствующую сумму.
Когда высвобождённое время даёт экономический эффект
Если склад работает на пределе и дополнительная производительность востребована, сокращение ожиданий может помочь обработать больше товара в то же рабочее время. Если из-за задержек регулярно требовались сверхурочные, эффект может проявиться в уменьшении этих расходов. Если последующие операции остаются узким местом, прирост отгрузки может оказаться значительно меньше высвобождённого времени.
Поэтому руководителю склада полезно определить, как именно будет использован результат: меньше сверхурочных, дополнительная обработка в пиковую смену, соблюдение времени отгрузки или снижение потребности в расширении смены. Для каждого варианта нужен свой расчёт.
Нельзя одновременно записывать одно и то же высвобождённое время в сокращение фонда оплаты труда и в дополнительные заказы, если эти эффекты взаимоисключающие. Дополнительная выручка также не равна прибыли: нужно учитывать расходы на обработку и другие ограничения бизнеса.
Как сравнить два варианта решения
Начните с сопоставимых требований: одни и те же зоны, ТСД, нагрузка, условия хранения и критерии приёмки. Предложения, рассчитанные на разные условия, нельзя сравнить только по итоговой сумме.
Далее составьте две части оценки.
Прямые затраты за выбранный срок: первоначальные вложения плюс эксплуатационные расходы и планируемые изменения. Для обоих решений используйте одинаковые правила расчёта и явно укажите, что включено.
Влияние на складские операции: подтверждённые или сценарные потери времени, расходы на сверхурочные и другие последствия. Здесь должны быть видны исходные данные и степень уверенности в них. Расчётные ожидания нельзя выдавать за уже достигнутую экономию.
Полезен и простой пороговый вопрос. Если более полное решение требует дополнительных 1,5 млн ₽ на старте, то на пятилетнем горизонте ему нужно давать в среднем 300 тысяч ₽ дополнительного чистого эффекта в год, чтобы компенсировать эту разницу в простом расчёте без дисконтирования. Это условный арифметический пример, а не цена проекта. В эффект уже должна входить разница ежегодных расходов, включая дополнительные лицензии и поддержку.
Такой порог помогает проверить обоснование: достаточно ли подтверждённых данных, чтобы ожидать нужный результат. Для инвестиционного решения расчёт дополняют принятыми в компании правилами оценки денежных потоков.
Что измерять до и после работ
До модернизации зафиксируйте частоту инцидентов, трудозатраты на поддержку и показатели конкретных операций с ТСД. Полезно смотреть не только среднее время, но и долгие ожидания, повторы и прерывания: именно они могут создавать очереди в пиковые периоды.
После работ сравните те же показатели на тех же типах устройств и маршрутах. Учитывайте загрузку склада, состав товара, версии приложения и изменения в WMS. Если одновременно обновили сеть и серверную часть, весь результат нельзя без дополнительной проверки приписать Wi-Fi.
Приёмка сети подтверждает выполнение согласованных технических требований. Экономический эффект обычно требует отдельного наблюдения за эксплуатацией. Эти две проверки дополняют друг друга.
Что это означает для выбора подрядчика
Заказчику крупного склада нужен понятный ответ: какие задачи должна выполнять сеть, как её проверят и как будут сопровождать. Стоимость точек доступа — лишь часть этого ответа.
Wireless Overlords проектирует и строит Wi-Fi для складских и производственных площадок, готовит рабочую документацию, выполняет пусконаладку и сопровождает сеть. Мы связываем техническое задание с рабочими зонами, устройствами и процессами заказчика, чтобы решение можно было проверить по согласованным требованиям.
Для первого обсуждения полезны план склада, сведения о ТСД, описание операций и примеры задержек или инцидентов. На этой основе можно определить, какие данные нужны для проекта или аудита и какие затраты стоит сравнивать при выборе решения.
